优德88官网网站

金丽温高速东延线项目3标全线意会

宣布时间:2022-12-15泉源:
【字体:

2022年12月15日破晓,,, ,, ,,随着最后一方混凝土的浇筑,,, ,, ,,公司承建的金丽温高速公路东延线项目第3标段全线意会。。。。。

金丽温高速公路东延线工程起点位于温州市瓯海区南白象枢纽,,, ,, ,,顺接金丽温高速公路,,, ,, ,,终点为新设温州机场枢纽互通,,, ,, ,,与甬台温高速公路复线相接,,, ,, ,,是浙江省首条多节段预制盖梁的高速公路,,, ,, ,,也是温州市首条接纳桥梁预制装配化的高速公路。。。。。项目全线长约22公里,,, ,, ,,共设3个标段。。。。。该工程桥梁占全线总长的67%,,, ,, ,,桥梁上部结构预制装配化率达87%,,, ,, ,,下部结构预制装配化率达35%。。。。。


该项目桥梁墩柱、盖梁、T梁等构件接纳工厂化预制,,, ,, ,,再运送到现场,,, ,, ,,使用大型吊装装备像搭积木一样举行拼装。。。。。相比古板桥梁施工,,, ,, ,,预制装配实现了工厂化、快速化和标准化,,, ,, ,,在质量控制、工期进度、情形 ;;; ;;ぁ⑽拿魇┕さ确矫嬗攀葡宰。。。。。

公司参建的第3标全段为双向6车道高架桥,,, ,, ,,桥梁全长约3.6公里,,, ,, ,,共109跨,,, ,, ,,其中T梁78跨、钢桁梁2跨,,, ,, ,,均接纳预制装配化施工 ;;; ;;等截面箱梁14跨、变截面箱梁15跨,,, ,, ,,除跨中横河的3跨变截面箱梁接纳挂篮现浇施工外,,, ,, ,,其余均接纳满堂支架现浇施工。。。。。

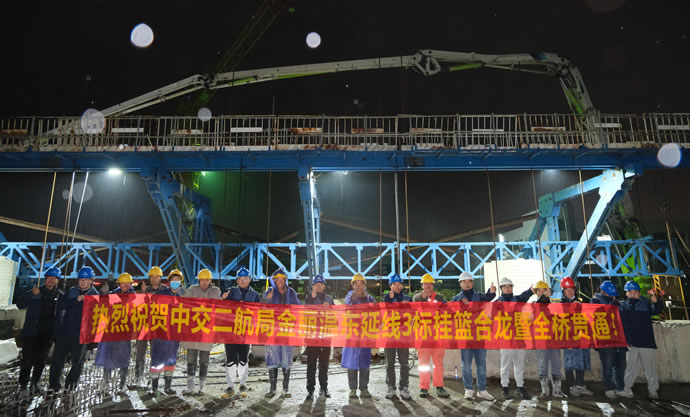

据悉,,, ,, ,,本次最后一跨浇筑的是第43跨中跨合龙段变截面箱梁,,, ,, ,,混凝土浇筑量52立方米。。。。。因第41至43跨变截面箱梁上跨原有蹊径温州龙湾区滨海一起中横河桥,,, ,, ,,原有中横河桥承重能力有限,,, ,, ,,无法使用搭设满堂支架现浇的方法举行施工,,, ,, ,,因此接纳挂篮现浇施工。。。。。较满堂支架现浇施工,,, ,, ,,挂篮施工清静危害和手艺难度相对更高。。。。。项目部清静治理职员24小时现场轮班制,,, ,, ,,一旦发明清静隐患,,, ,, ,,连忙整改,,, ,, ,,防患于未然 ;;; ;;多次组织治理职员现场手艺交底,,, ,, ,,同时增强各要害环节检查与把控,,, ,, ,,严酷控制施工质量 ;;; ;;混凝土浇筑前,,, ,, ,,提前统筹工、料、机资源,,, ,, ,,确保了浇筑作业一连通畅。。。。。

至此,,, ,, ,,公司参建的金丽温高速东延线3标在全线率先实现意会,,, ,, ,,获得业主高度一定。。。。。现在,,, ,, ,,3标项目施工已近尾声,,, ,, ,,主体结构所有完工,,, ,, ,,剩部分隶属结构,,, ,, ,,预计于明年3月所有完工。。。。。(李魏强)
