4月28日破晓, ,,,, ,, ,鹤林高架桥主线正式开放通行, ,,,, ,, ,主跨桥梁实现“新老交替”。。。。 。 。。

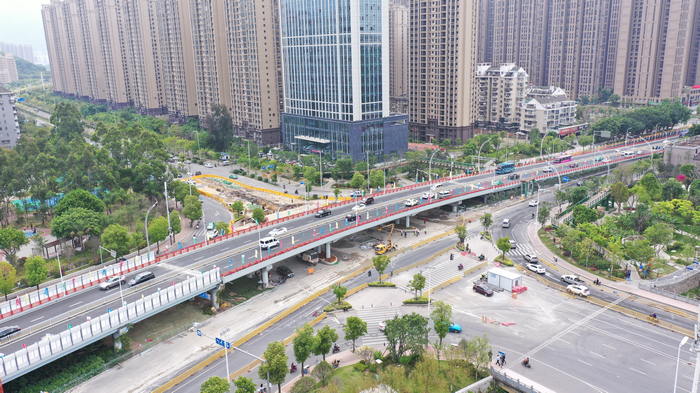

鹤林高架桥刷新工程建成通车 (2).jpg

鹤林高架桥刷新工程原妄想主线通车工期82天, ,,,, ,, ,现实仅用43天即完成旧桥拆除、新桥建设和主线通车事情, ,,,, ,, ,工期比原妄想缩短39天。。。。 。 。。此次刷新提升了桥梁清静性和行车恬静性, ,,,, ,, ,同时增添桥下净空高度, ,,,, ,, ,利便大型车辆通行, ,,,, ,, ,减轻了原蹊径交通压力, ,,,, ,, ,对改善周边路网系统将施展主要作用。。。。 。 。。

据悉, ,,,, ,, ,鹤林高架桥于1995年设计制作, ,,,, ,, ,没有挡块(桥面双方为避免落梁而设的块状墙)和锚栓(机械毗连牢靠件, ,,,, ,, ,用于增强桥体稳固性)结构, ,,,, ,, ,抗震性差。。。。 。 。。随着周边东二环片区的生长和交通量一直增大, ,,,, ,, ,桥梁受损严重, ,,,, ,, ,不堪重负, ,,,, ,, ,旧桥桥下限高3米, ,,,, ,, ,净空保存缺乏, ,,,, ,, ,使交通受限。。。。 。 。。


鹤林高架刷新工程位于福州市金鸡山隧道南侧东二环主线, ,,,, ,, ,上跨三八路、鹤林路, ,,,, ,, ,交通流量极大。。。。 。 。。该工程于3月14日最先围挡施工, ,,,, ,, ,对旧桥混凝土桥梁举行切割拆除, ,,,, ,, ,旧桥切割部分重约900吨, ,,,, ,, ,保存切割破除耗时长、吊装运输难度较大、现场作业空间狭窄等难点。。。。 。 。。在确保清静的条件下, ,,,, ,, ,项目部优化原有切割计划, ,,,, ,, ,镌汰破除作业时间和施工噪声扬尘, ,,,, ,, ,在旧桥拆除的同时, ,,,, ,, ,新桥的钢箱梁构件也在预制厂内同步制造, ,,,, ,, ,确保了现场拆除与钢梁预制进度的一致, ,,,, ,, ,有用缩短了工期。。。。 。 。。

该工程所接纳的ECO聚氨酯铺装工艺, ,,,, ,, ,是福州市政建设领域首次使用的新手艺。。。。 。 。。它可以将几天的事情量压缩在10小时内完成, ,,,, ,, ,极大节约了施工时间。。。。 。 。。

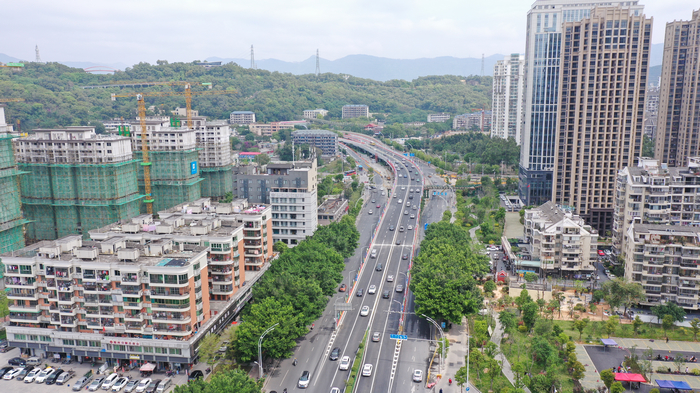

鹤林高架桥刷新工程建成通车 (3).jpg

项目部还通过现场设置保安、增设警示提醒标记灯, ,,,, ,, ,与辖区交警部分亲近配合, ,,,, ,, ,做好施工时代交通组织事情, ,,,, ,, ,并通过媒体指导过往车辆及行人清静、提早绕行;; ;; ;接纳白天实验拆除、晚上举行吊装的作业方法, ,,,, ,, ,尽可能镌汰了围挡作业面积, ,,,, ,, ,最大限度降低了施工对交通及周边住民的影响。。。。 。 。。(王晓文)
