S304省道广水公铁立交桥铁路跨圆满拆除

宣布时间:2017-12-28阅读次数:

    克日, ,,,, ,,,经由四天的艰辛奋战, ,,,, ,,,路桥工程公司认真实验的S304省道广水公铁立交桥铁路跨第9跨拆除事情顺遂完成, ,,,, ,,,该节点事情圆满划上了句号。。。。。
    S304省道广水公铁立交桥地址位于广水市, ,,,, ,,,其中第9跨横跨鸡杨铁路3股道, ,,,, ,,,桥面净宽12米, ,,,, ,,,共漫衍7片简支T梁, ,,,, ,,,梁长25米, ,,,, ,,,梁高1.45米。。。。。由于该跨横跨铁路, ,,,, ,,,桥上有27.5千伏正馈线漫衍, ,,,, ,,,距离桥面6.2米, ,,,, ,,,桥下有接触网穿过, ,,,, ,,,距离梁底仅0.35米, ,,,, ,,,施工历程中不得损伤桥梁下方的接触网及铁路轨道, ,,,, ,,,因此该跨的拆除事情成为全桥拆除施工中难度最高的一跨。。。。。

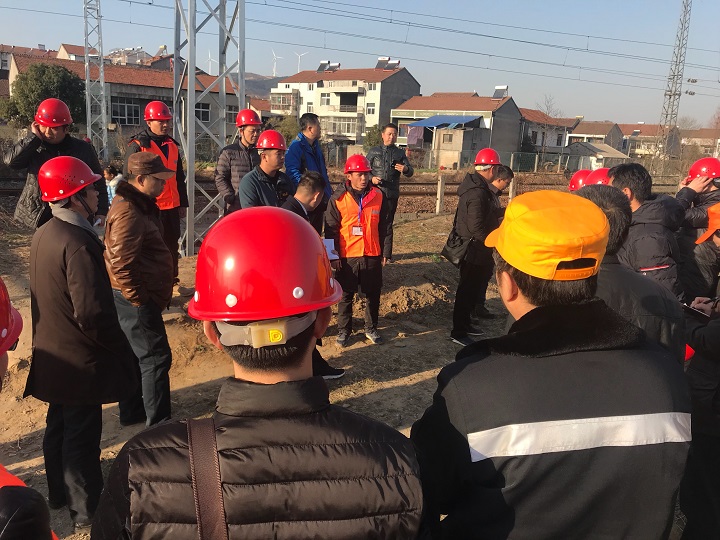

    为此, ,,,, ,,,项目部体例了第9跨拆除专项施工计划, ,,,, ,,,并由业主单位广水市公路局组织召开了专家评审聚会, ,,,, ,,,对计划的可行性举行了重复论证, ,,,, ,,,计划经多次修改定稿后报武汉市铁路局, ,,,, ,,,经武汉铁路局相关职能部分审批后实验。。。。。

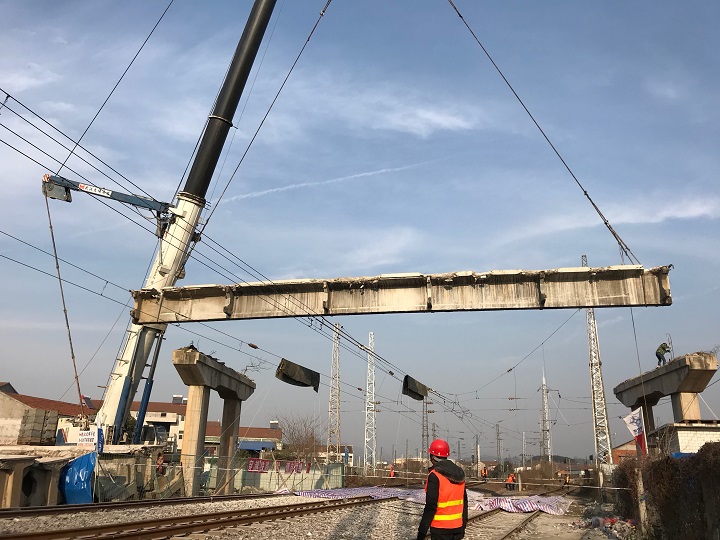

    该跨使用封闭时间拆除梁板, ,,,, ,,,15号至18号逐日封闭一次, ,,,, ,,,每次接触网停电封闭线路480分钟。。。。。T梁的拆除接纳切割移除计划, ,,,, ,,,先用盘踞将桥面与7片T梁的湿接缝切开, ,,,, ,,,再用氧割将T梁横隔板切开, ,,,, ,,,但保存T梁端部横隔板毗连, ,,,, ,,,待T梁起吊前再将端部横隔板切开。。。。。T梁的吊装移除接纳一台500t的汽车吊, ,,,, ,,,吊装顺序为从两侧向中心, ,,,, ,,,在本次吊装中难度最大、危险性最大的是倒数第二片T梁的吊装移除, ,,,, ,,,由于稍有碰撞很有可能将最后一片T梁撞倒。。。。。为了包管最后一片T梁的稳固性, ,,,, ,,,项目部接纳了4点包管步伐:在最后两片T梁的湿接缝中切开两道缝, ,,,, ,,,增大两片T梁之间的接触距离;;;;;;在T梁端部横隔板下面垫砼试块与楔形木板, ,,,, ,,,增大T梁与盖梁的接触面积;;;;;;在T梁端部增添钢管斜支持, ,,,, ,,,增大T梁的稳固性;;;;;;在吊装倒数第二片T梁时接纳缆风绳将T梁向一侧牢靠受力, ,,,, ,,,使之阻止与最后一片T梁爆发碰撞。。。。。
    此次拆除事情获得武汉铁路局、广水市公路局等相关部分的充分一定, ,,,, ,,,该节点事情的顺遂完成也为后期施工赢得了名贵的时间, ,,,, ,,,为武港院在桥梁拆除领域积累了名贵的履历。。。。。(邱炜 卜靖)
