荔榕项目首板衬砌乐成浇筑(3月29日)

宣布时间:2017-03-29阅读次数:

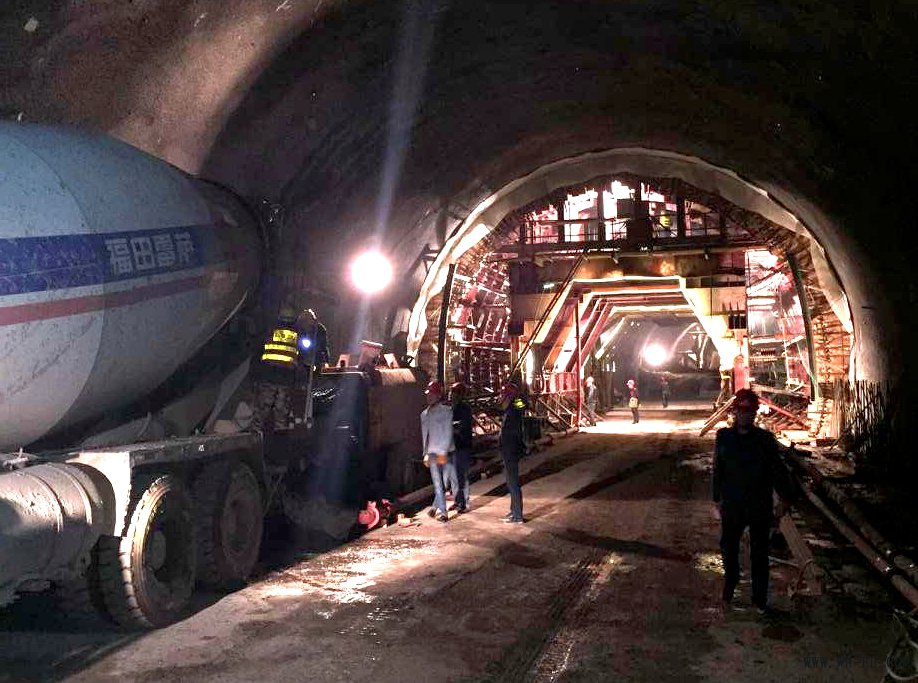

       3月26日19点,,,,,荔榕高速项目水尾1号隧道出口右洞第一板拱墙二衬混凝土顺遂开盘。。。。。。 。。

优德88(中国区)官方网站

       水尾1号隧道出口地形险要,,,,,园地狭窄,,,,,施工队驻地及钢材加工区总面积缺乏8亩。。。。。。 。。项目进场之初,,,,,选择了一支优异的,,,,,富有战斗力的步队来啃这根“硬骨头”,,,,,在包管施工进度的条件下,,,,,高效地组织生产,,,,,取土填坑,,,,,逐渐将事人情翻开。。。。。。 。。水尾1号隧道在进洞后,,,,,一直按图施工,,,,,严酷执行自检及报监理检磨练收制度。。。。。。 。。在包管施工清静质量的条件下稳步推进,,,,,多循环作业,,,,,乐成在三月份完成第一板拱墙二衬混凝土的浇筑。。。。。。 。。

下面是首板拱墙二衬施工时间纪录:

       3月17日,,,,,二衬台车模板进。。。。。。 。。;;;; ;;
       3月24日,,,,,二衬台车拼装完成,,,,,二衬防水层及钢筋于此同时完成装置;;;;; ;;
       3月25日晚上,,,,,台车推进就位,,,,,丈量验收及格;;;;; ;;
       3月26日上午完成两侧堵头模板装置;;;;; ;;
       3月26日下昼完成台车加固以及拖泵拼装;;;;; ;;
       3月26日下昼19:01,,,,,首板二衬混凝土顺遂开盘。。。。。。 。。
       3月27日上午8:17,,,,,首板二衬混凝土浇筑完成,,,,,共计148方。。。。。。 。。
       从进场到完成只用了十天时间。。。。。。 。。

       荔榕项目自2016年11月1日开工以来,,,,,面临交通未便、地形重大、通讯难题、工期主要等难题,,,,,项目部一起攻坚克难,,,,,路基、桥梁、隧道事人情逐步翻开。。。。。。 。。现现在,,,,,项目部已完成梁场高填方施工,,,,,梁场建设事情稳步开展。。。。。。 。。预计四月份可预制T梁20片,,,,,桥梁桩基开孔120个,,,,,妄想在五月尾雨季来临之前,,,,,完成所有桩基施工。。。。。。 。。隧道施工亦热火朝天,,,,,施工速率最快的水尾1号隧道,,,,,预计下月可完成6板拱墙二衬混凝土浇筑施工。。。。。。 。。

       荔榕项目部将团结一致、上下一心,,,,,以充分信心与富足实力在贵州市场打出一片天地。。。。。。 。。

(荔榕高速 文/谢元鹏 图/许凯)
