优德88官网网站

新闻中心

营业动态

首页 新闻中心营业动态

优质工程巡礼—华能威宁雪山风电项目

宣布时间:2022-12-22阅读次数:

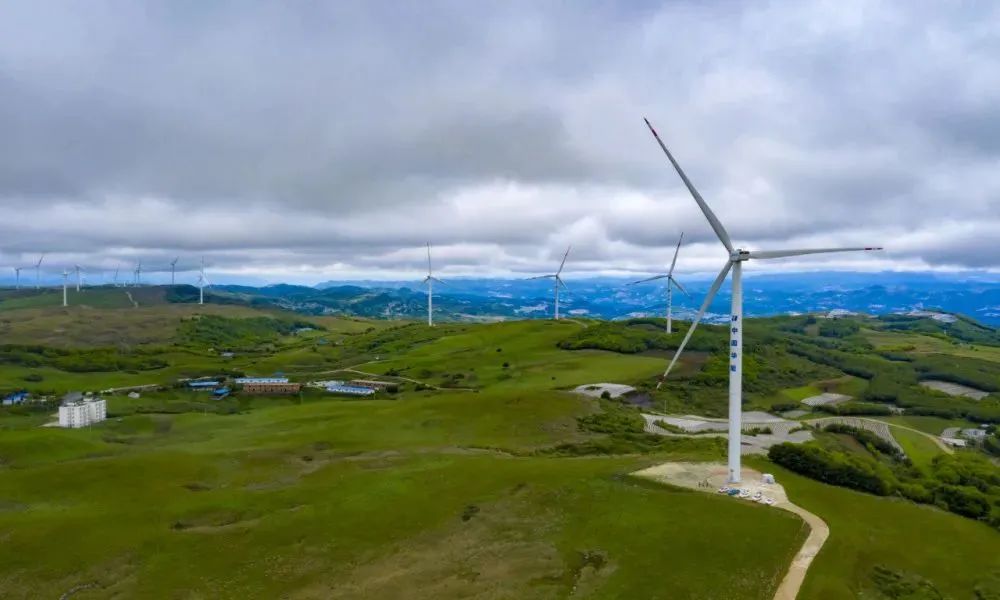

“大风车”登上威宁“雪山”

“转起来了, ,,,,,,转起来了……”村民们奔波相告, ,,,,,,“大风车”乐成运转的好新闻传遍威宁县雪山镇, ,,,,,,也使昆明公司上下备受鼓舞。。。。。。。 。公司承建的华能威宁雪山风电项目, ,,,,,,是昆明公司的第一个风电项目。。。。。。。 。项目施工所在位于贵州省毕节市威宁县雪山镇, ,,,,,,该项目于2013年11月进场施工, ,,,,,,已于2015年4月顺遂完工。。。。。。。 。

优德88(中国区)官方网站


运输保通, ,,,,,,“客栈”移到村民家门口

风机装备主要包括风机叶片、机舱、轮毂及塔筒, ,,,,,,每一个部件都属于通俗公路运输的超限物件, ,,,,,,需要接纳专业车辆举行运输, ,,,,,,特殊是风机叶片, ,,,,,,具有超长、超重、柔性易损等特点。。。。。。。 。为了将这些长达70余米, ,,,,,,重约20吨的庞然大物“毫发无损”地运输到装置现场, ,,,,,,项目团队可谓煞费苦心:治理超大构件运输允许证、确定蹊径基本走向、拓宽车道宽度、整理临边障碍物、平整进场路面……

“不可决绝, ,,,,,,你们把路都堵上了, ,,,,,,优德88官网网站洋芋坏在路上了怎么卖????????”外地村民得知风机叶片的每次运输都需要阻决绝通2天左右后, ,,,,,,过来和项目部举行谈判。。。。。。。 。威宁是“中国南方马铃薯之乡”, ,,,,,,销售额直接关系着村民的生计问题。。。。。。。 。

面临主要的工期和村民的“钱袋子”, ,,,,,,项目部陷入两难田地。。。。。。。 。“在村里修建一个马铃薯收购客栈。。。。。。。 。”在一次讨论会上, ,,,,,,时任项目认真人王兴瑞提出了建议。。。。。。。 。“在交通阻断时代收购村民的马铃薯, ,,,,,,等恢复交通了再集中代销出去。。。。。。。 。”最终, ,,,,,,这套运输计划获得了一致认可, ,,,,,,客栈很快建成最先收购。。。。。。。 。使用时间差和空间差, ,,,,,,马铃薯的销售丝毫没有延伸, ,,,,,,150片风机叶片也先后平安无恙地准点抵达施工现场。。。。。。。 。

严控质量, ,,,,,,“热得快”给概略积混凝土保温

风机基础“大风车”的底座, ,,,,,,是一个直径约50米、高度约5米的圆柱体, ,,,,,,属大方量混凝土浇筑, ,,,,,,其质量直接关系着风车稳不稳固, ,,,,,,是质量控制的要害。。。。。。。 。

基础浇筑恰逢冬季施工, ,,,,,,混凝土浇筑时, ,,,,,,由于时间差会爆发冷热不均的情形, ,,,,,,容易爆发裂痕, ,,,,,,破损混凝土结构质量的稳固性, ,,,,,,从而影响混凝土的使用寿命。。。。。。。 。

冬季施工, ,,,,,,混凝土内外部温差大, ,,,,,,不加以控制的话, ,,,,,,最后会成为一块外焦里嫩的“包浆豆腐”。。。。。。。 。怎样坚持混凝土在浇筑历程中冷热匀称成为摆在项目眼前的要害问题。。。。。。。 。坚持有的放矢的思绪, ,,,,,,项目团队经由讨论, ,,,,,,决议里外开工。。。。。。。 。用电阻丝在内部加热, ,,,,,,用棉被、麻袋等质料在外部保温, ,,,,,,混凝土的内外部温差控制在合理规模内。。。。。。。 。

为了确保万无一失, ,,,,,,项目还在混凝土中安排测温仪, ,,,,,,实时监控混凝土温度, ,,,,,,内部温度高了就断电冷却一会儿, ,,,,,,温度降下来了, ,,,,,,又通电继续加热。。。。。。。 。电阻丝和测温仪的双管齐下, ,,,,,,最终战胜了概略积混凝土冬季施工的重重难题, ,,,,,,包管了风机基础的施工质量。。。。。。。 。

“风”口“冰”尖, ,,,,,,风机吊装展二航精神

风机吊装为一连作业, ,,,,,,吊装准备、支架装置、塔筒吊装、机舱吊装……7大环节, ,,,,,,73个办法, ,,,,,,风机吊装是项目施工最后的要害环节, ,,,,,,丝毫纰漏不得。。。。。。。 。

时间紧、使命重, ,,,,,,为了紧盯施工进度、排查清静危害, ,,,,,,项目团队天天轮流值守现场。。。。。。。 。施工班组两班倒举行24小时作业, ,,,,,,确保3-5天完成一台风机吊装。。。。。。。 。

“面包车其时疾行在结冰的山路上, ,,,,,,突然侧倾, ,,,,,,原地打转270度后横停在路中央, ,,,,,,下车审查后, ,,,,,,原来是右前轮防滑链断裂, ,,,,,,卡在车轮毂里, ,,,,,,没法继续行驶。。。。。。。 。”王兴瑞回忆起其时的危险遭遇, ,,,,,,仍心有余悸。。。。。。。 。

最终经由100余天的一连作业, ,,,,,,项目团队顺遂在条约工期内完成了50台风机的吊装, ,,,,,,“大风车”最终稳稳的站在了了威宁县雪山镇万亩高原草场。。。。。。。 。

现在风电场乐成投入运营, ,,,,,,转动的风车叶片带来了富厚的清洁能源, ,,,,,,也为外地农户牢靠墟落振兴注入了一股强劲风力。。。。。。。 。

二航网群 Network group
【网站地图】【sitemap】
