克日,,,,,,,,南沿江项目抢抓春节前夕名贵时间,,,,,,,,争分夺秒、全心组织,,,,,,,,接连完成跨夏城路一连梁中跨合龙、武进站1240号墩承台浇筑两大概害节点施工。。。。。。

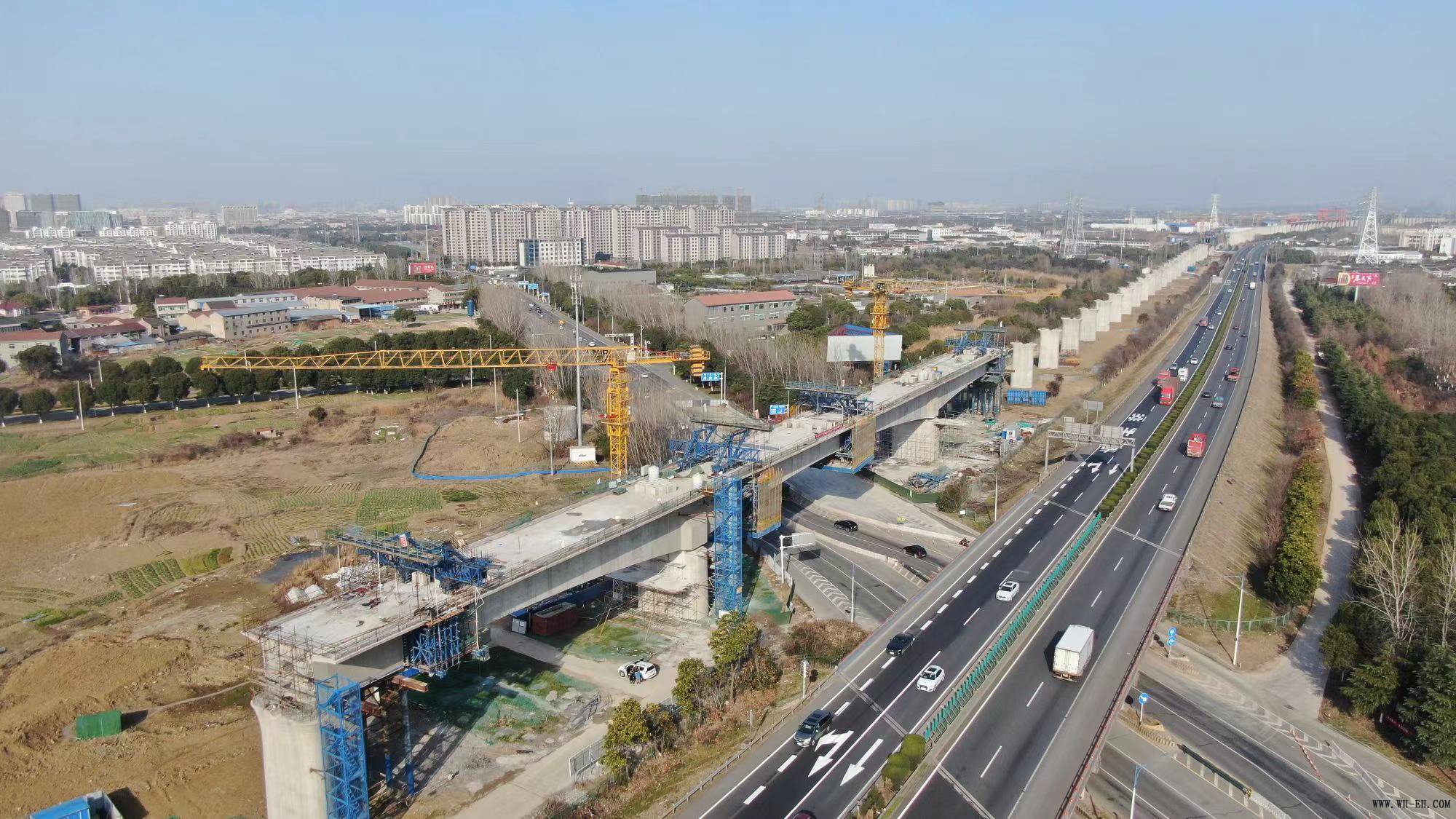

2月3日,,,,,,,,南沿江项目首个大跨度一连梁跨夏城路一连梁顺遂合龙。。。。。。大桥边、中跨合龙段长均为2米,,,,,,,,桥面宽12.6米。。。。。。全桥接纳C50标号混凝土共4306立方,,,,,,,,钢绞线205吨,,,,,,,,钢筋669吨。。。。。。夏城路是常州市的交通主干道之一,,,,,,,,桥下路况重大、车流量极大,,,,,,,,为包管施工生产清静,,,,,,,,项目部严酷执行逐日清静手艺交底和班前喊话制度,,,,,,,,并在现场实时盯控,,,,,,,,确保挂篮行走、一连梁混凝土浇筑、张拉压浆等工序清静可控。。。。。。
年关将至,,,,,,,,疫情影响导致返乡政策调解,,,,,,,,部分作业工人和治理职员心理波动较大。。。。。。针对这种征象,,,,,,,,项目向导到现场带班作业,,,,,,,,带动坚守一线,,,,,,,,组织召开专题聚会,,,,,,,,认真落实桥下交通疏解、挂篮行走、合龙段浇筑施工准备、张拉压浆及挂篮拆除等要害事情事项。。。。。。在全员的同心起劲下,,,,,,,,跨夏城路一连梁提前优质完成合龙使命。。。。。。
2月5日,,,,,,,,20多名施事情业职员艰辛酣战两天一夜,,,,,,,,浇筑完成南沿江项目全线最大的承台——武进站1240号墩承台,,,,,,,,标记着本标段要害节点工程——武进站跨凤栖路5联并行挂篮悬浇一连梁施工工点,,,,,,,,由基础及下构施工周全转入上构施工。。。。。。1240号墩承台结构尺寸长66.3米,,,,,,,,宽13.7米,,,,,,,,高3.5,,,,,,,,使用钢筋280余吨,,,,,,,,C50混凝土总方量达4235立方,,,,,,,,体积相当于2个奥运会标准泳池的巨细。。。。。。该承台邻近常州地铁1号线武进沿江城际站,,,,,,,,且周边高压线众多,,,,,,,,对施工工艺以及地基沉降要求较高。。。。。。为包管施工清静,,,,,,,,项目部全心组织、提前谋划,,,,,,,,与地铁治理单位多次相同,,,,,,,,钻研施工组织计划。。。。。。同时,,,,,,,,现场治理职员严酷落实清静手艺交底事情,,,,,,,,突出质量检查,,,,,,,,高标准强化施工组织,,,,,,,,包管施工清静、工程优质。。。。。。
现在,,,,,,,,南沿江铁路项目基础及下构施工使命已基本完成,,,,,,,,正在周全开展一连梁和箱梁预制架设施工。。。。。。2021年是南沿江项目攻坚之年,,,,,,,,凭证总体施组安排,,,,,,,,今年上半年要实现大部分一连梁合龙,,,,,,,,下半年加速制架梁施工、周全启动桥梁隶属结构施工,,,,,,,,年底要基本完成制架梁施工使命。。。。。。本次春节前完成的两个要害节点使命将有利于推动节后复工复产事情,,,,,,,,为包管顺遂完成年度使命目的涤讪了坚实的基础。。。。。。
