抢占施工黄金期,,,,,,,华谊码头水上沉桩圆满完成

宣布时间:2020-12-21阅读次数:



        克日,,,,,,,安徽华谊件杂货码头还建工程水上沉桩圆满完成,,,,,,,码头引桥钻孔灌注桩顺遂开钻。。。。。

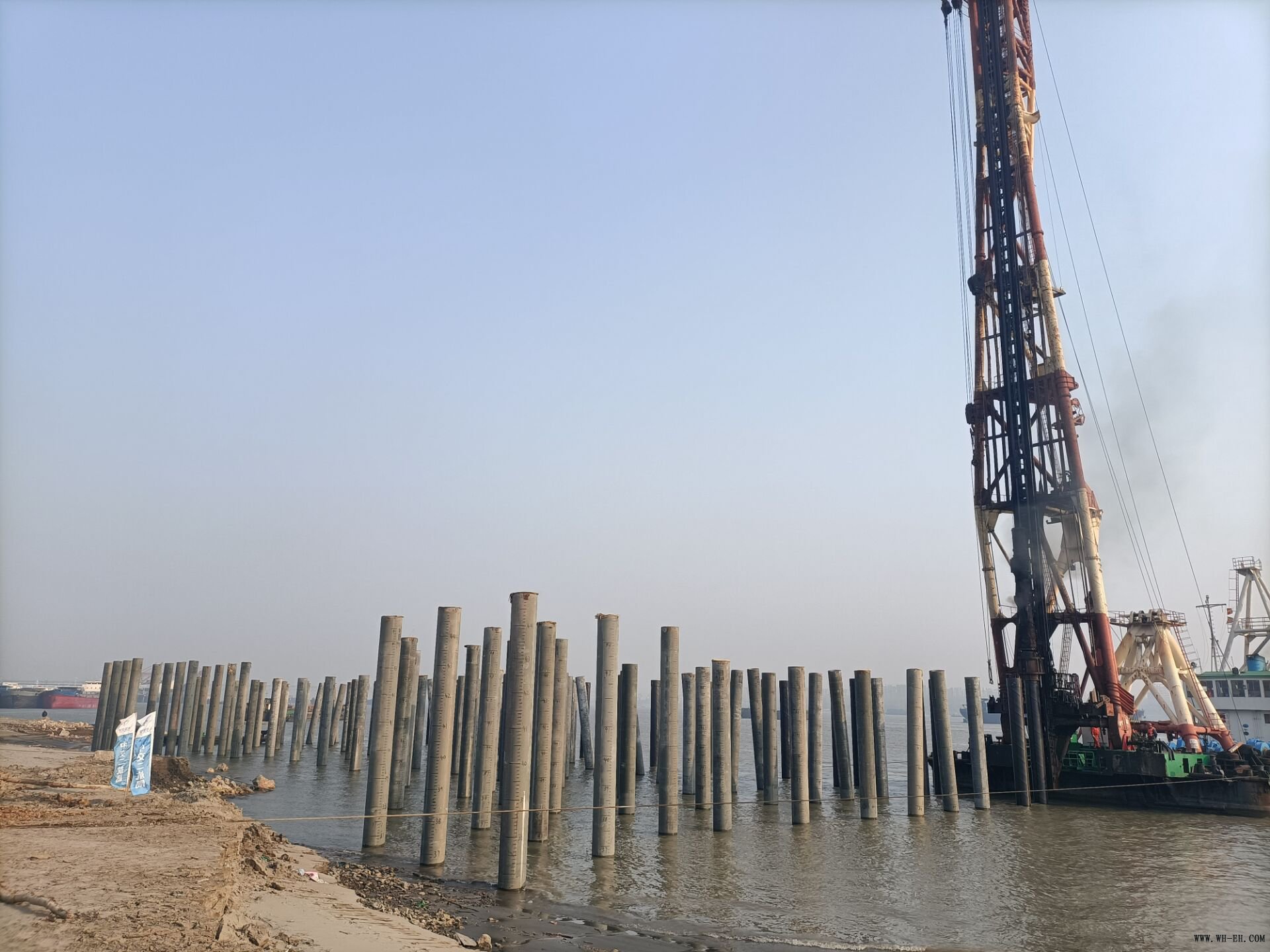

        本工程水上沉桩妄想2020年7月最先施工,,,,,,,前期因长江汛期无法施工,,,,,,,到11月中旬正式开工。。。。。长江岸侧滩地因受江水长时侵泡,,,,,,,土地泥泞,,,,,,,职员、装备无法正常通行,,,,,,,12月初,,,,,,,又迎来长江枯水期,,,,,,,长江退水快速,,,,,,,导致部分沉桩施工区域水位低,,,,,,,沉桩驳船停留无法施工。。。。。为了不延伸整体施工进度,,,,,,,项目部紧迫联系挖泥船,,,,,,,白天沉桩施工,,,,,,,使用晚上挖泥,,,,,,,包管沉桩顺遂举行。。。。。在项目部全体员工的不懈起劲下,,,,,,,于12月19日顺遂完成码头主体沉桩工程。。。。。

        水下沉桩竣事后,,,,,,,码头引桥钻孔灌注桩也顺遂开钻。。。。。本工程钻孔桩共计48根,,,,,,,均长42米。。。。。因钻孔桩区域地质情形差,,,,,,,桩长较长,,,,,,,容易塌孔,,,,,,,为确保钻孔桩的清静、进度、质量,,,,,,,项目部选择正循环钻孔方法,,,,,,,正循环是从钻杆内注循环泥浆,,,,,,,钻碴因比重轻于泥浆而自浮于泥浆中,,,,,,,并随泥浆上升到孔顶倾轧。。。。。随着钻碴的逐渐加多,,,,,,,泥浆浓度越来越大,,,,,,,又因钻渣沉淀而致重复碾磨,,,,,,,故效率较低。。。。。但浓泥浆有利于钻孔护壁,,,,,,,不易塌孔,,,,,,,用于流沙等容易塌孔的土层是尤为顺应的。。。。。钻孔历程中由项目部手艺员全程旁站检测泥浆各项指标,,,,,,,确保钻孔施工清静。。。。。

        本工程自开工以来,,,,,,,工期一直受长江水位影响,,,,,,,项目部时刻关注水位情形,,,,,,,战胜重重难题,,,,,,,掌握施工黄金期,,,,,,,顺遂完成了水上沉桩使命,,,,,,,同时也推进了整体施工进度,,,,,,,后期项目部将继续砥砺前行,,,,,,,不畏艰难,,,,,,,保质保量的完成所有施工使命。。。。。
