文麻TJ-1标项目梁体所有架设完成

宣布时间:2020-12-14阅读次数:

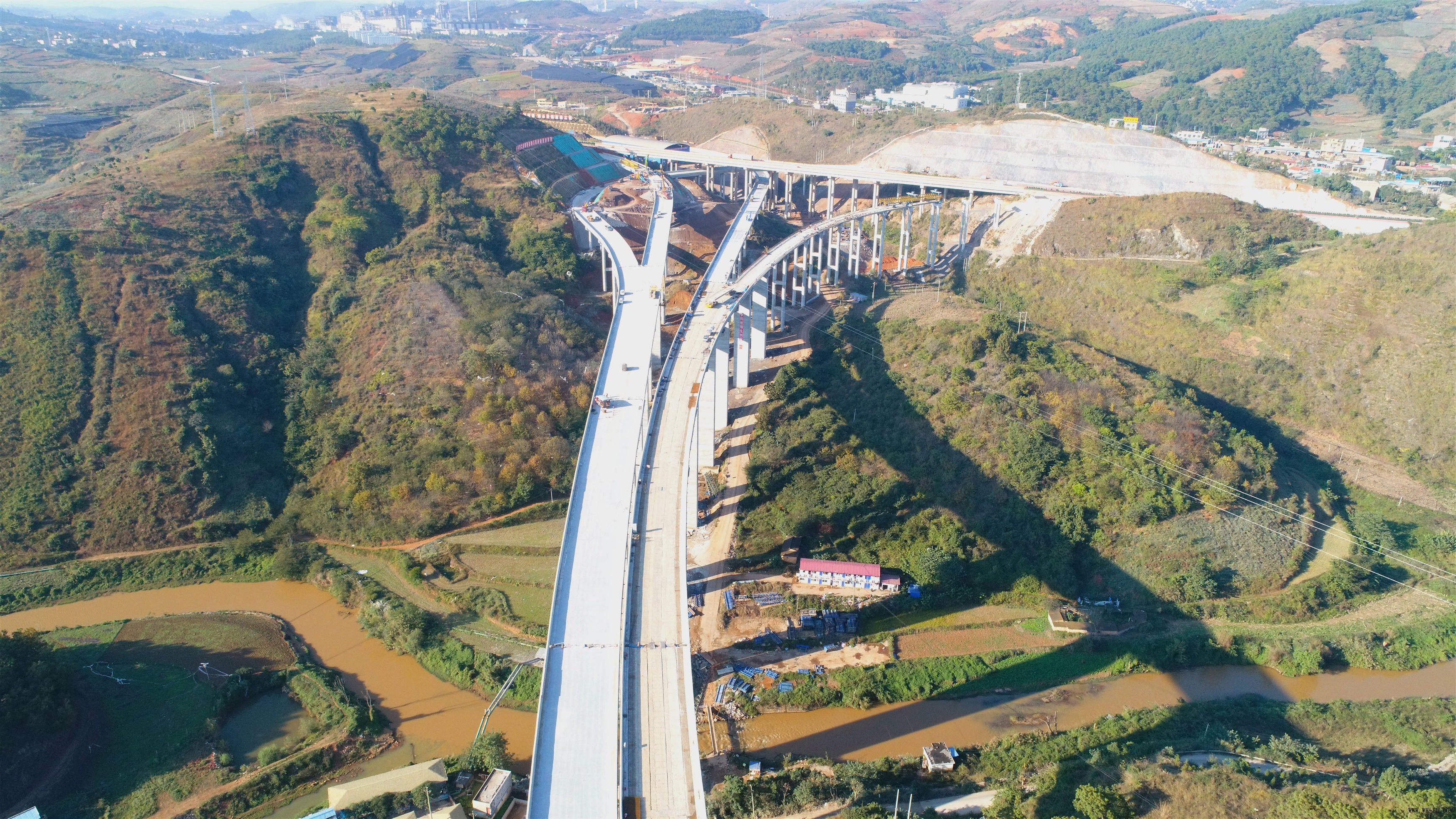

        12月13日中午,,,,,随着甲马石互通D匝道最后一榀箱梁的架设完成,,,,,预示着本项目完玉成部梁体架设,,,,,项目取得又一重大节点的胜利,,,,,为本标段实现月尾意会打下了坚实基础。。。。。。

        文麻高速TJ-1标,,,,,施工起讫里程K0+000~K8+510,,,,,长8.51公里,,,,,项目起于文山州甲马石,,,,,止于女人寨。。。。。。本项目共有桥梁8座,,,,,其中甲马石互通是标段控制性工程,,,,,空心薄壁墩一共有20个,,,,,累计墩高约1085米,,,,,最高墩身65米,,,,,标段共计282榀梁,,,,,其中,,,,,30米箱梁90榀,,,,,20米箱梁73榀,,,,,40米T梁119榀。。。。。。甲马石互通和现有蒙文砚高速一共为四个匝道桥的拼接,,,,,届时会形成两进两出的交通枢纽。。。。。。

        甲马石互通下构空心薄壁墩接纳翻模法施工,,,,,模板为钢模板,,,,,单次浇筑高度为4.5米。。。。。。模板背带上设施工平台,,,,,墩柱侧设装配式施工爬梯,,,,,塔吊辅助施工。。。。。。钢模板设置三节,,,,,单节高度2.25米,,,,,高墩首次浇筑4.5米,,,,,拆模时保存第三节,,,,,将第一二节模板周转至第三节顶上,,,,,施工墩柱第二节混凝土,,,,,墩柱横梁处单独浇筑,,,,,直至墩柱封顶。。。。。。

        甲马石互通施工历程中,,,,,遇见不少问题:匝道桥转弯半径小。。。。。,,,,横坡大,,,,,对预制梁的尺寸以及预埋件要求较量高(尤其是悬臂值尺寸、护栏预埋钢筋);;; ;;受园地限制,,,,,梁场制梁台座和存梁台座较少,,,,,对产梁的速率有影响;;; ;;A匝道2号桥最大墩高65米,,,,,高墩施工危害高、难度大;;; ;;B匝道桥最大墩高64.4米,,,,,墩柱施工危害较高、难度大;;; ;;高墩桥梁均处在河沟、山沟处,,,,,地处风荷载较大,,,,,高墩施工清静危害较高。。。。。。

        针对以上情形,,,,,手艺职员凭证线路图在CAD图上复核每1片梁的图纸上的参数(包括梁长、悬臂值、预埋件位置)并对绘制预制梁参数表,,,,,以包管架梁之后的线型;;; ;;详细阅读地质资料,,,,,对边坡举行喷锚支护,,,,,高墩坡面处举行挡墙防护,,,,,并对边坡举行监控量测;;; ;;高墩设置风速检测仪,,,,,严酷落实6级以上大风暂停高空作业,,,,,施工爬梯及塔吊设置连墙件、缆风绳,,,,,高空作业必需佩带清静带、清静绳等;;; ;;做好各项准备事情,,,,,控制丈量事情,,,,,砼配合比设计,,,,,搅拌站及钢筋加工厂的建设,,,,,施工用水,,,,,电力供应,,,,,施工便道,,,,,施工质料等统筹安排知足施工需要。。。。。。为了确保高墩翻模施工的工程质量、清静和施工进度,,,,,凭证墩柱的工程量、施工条件及工期要求,,,,,项目部配备具有富厚履历的治理班组举行全历程施工治理,,,,,经剖析盘算翻模施工每循环用时3天,,,,,每循环即2节模板共4.5米,,,,,平均天天可浇筑1.5米,,,,,横隔板施工需要10天,,,,,盖梁施工需要10天。。。。。。项目科学合理地设置资源,,,,,以知足工程需要为原则,,,,,以优质、高效、快速施工为目的,,,,,突出重点,,,,,举行机械装备配套,,,,,合理设置施工步队、组织工程质料供应,,,,,在项目全体职员的配合起劲下,,,,,甲马石互通梁体的架设准时、按质完成。。。。。。

         文麻高速项目是云南省省会昆明经文山进入越南的主要通道之一;;; ;;是滇东南片区经济建设的经济干线;;; ;;是《云南省交通运输“十三五”生长妄想》中“十三五”时代高速公路建设重点项目之一。。。。。。项目的建设对云南省自动服务和融入“一带一起”、“长江经济带”等国家战略,,,,,完善地方高速公路网,,,,,优化区域路网结构,,,,,买通云南省面向东南亚、联系两洋国际大通道,,,,,改善蹊径服务水平,,,,,增进区域社会经济生长,,,,,维护边疆和少数民族地区稳固,,,,,牢靠国防等具有重大意义。。。。。。
