优德88官网网站

新闻资讯

公司新闻

首页 新闻资讯公司新闻

福州洪塘大桥主塔上横梁提升装置(7.2)

宣布时间:2019-07-02阅读次数:



        6月29日,, ,,,,,公司承建的福州洪塘大桥拓宽改建工程完成又一个重大节点——主塔上横梁提升装置。。。。。。。。

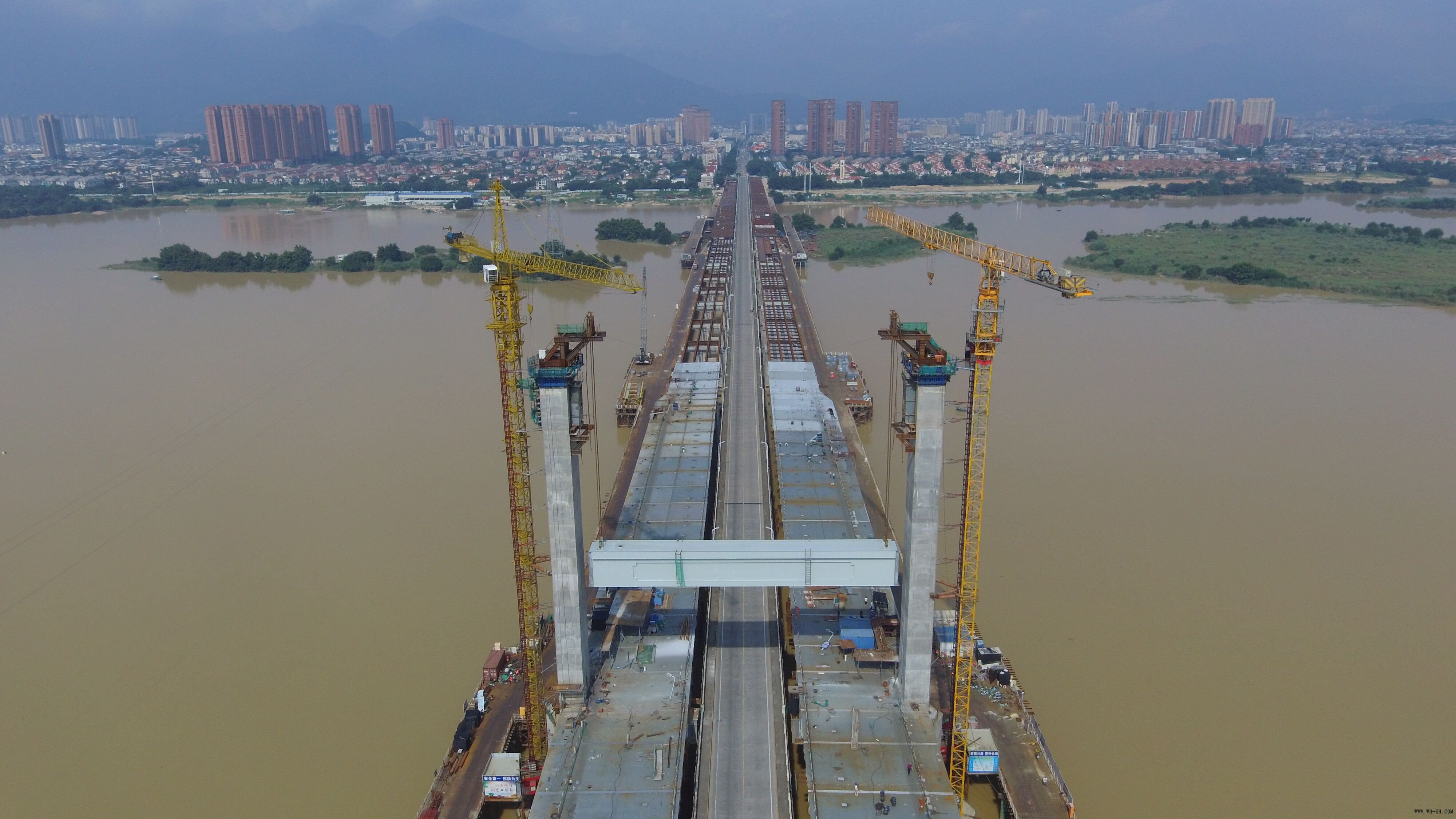

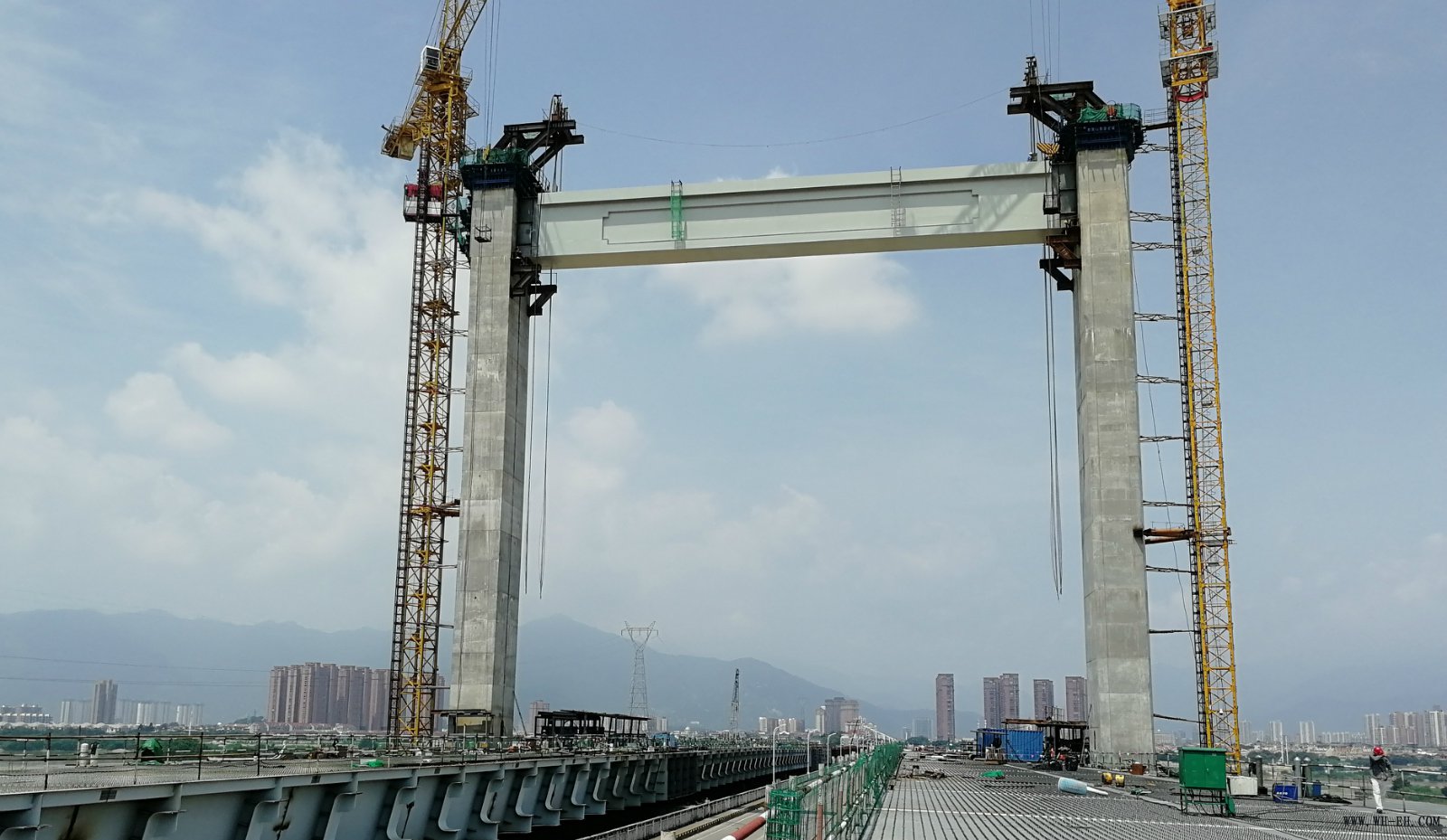

        工程主桥为独塔双索面自锚式悬索桥,, ,,,,,总体安排依次为50米锚跨、150米主跨、150米边跨、50米锚跨,, ,,,,,接纳半漂浮结构系统。。。。。。。。主桥接纳H型直立柱门式主塔,, ,,,,,上横梁为主塔施工要害控制点之一,, ,,,,,接纳单箱矩形全钢结构,, ,,,,,结构尺寸为长46米、宽4米、高5.5米,, ,,,,,总重约244吨。。。。。。。。

        因上横梁整体提升段跨越老桥,, ,,,,,双方又有新建的桥梁,, ,,,,,大型浮吊无法知足装置施工要求。。。。。。。。项目又处于福州城区,, ,,,,,社会影响大。。。。。。。。项目部网络资料时发明这种大型细长型钢结构装置履历先例少少。。。。。。。。通太过析研判,, ,,,,,讨教公司有履历的职员,, ,,,,,咨询有履历的专业分包商,, ,,,,,项目部确定了施工计划。。。。。。。。参考项目主桥钢吊箱千斤顶一连下放原理,, ,,,,,通过设置提升门架及支持牛腿等要领,, ,,,,,在上、下游两侧各接纳2台200吨千斤顶举行提升装置。。。。。。。。施工时代,, ,,,,,在福州交警的配合和支持下,, ,,,,,对既有洪塘大桥举行了为期两天三夜的暂时关闭。。。。。。。。

        在提升事情策划阶段,, ,,,,,项目部多次召开施工准备会,, ,,,,,并建设了上横梁提升施工事情小组,, ,,,,,对各项事情举行细化并责任到人。。。。。。。。公司对本次提升施工高度重视,, ,,,,,在计划体例初期、评审阶段给予了指导。。。。。。。。吊装前夕,, ,,,,,生产治理部牵头组织,, ,,,,,公司总工尤田、副总司理吴天寿及多部分派合加入了装置前专题视频聚会。。。。。。。。

        上横梁装置后,, ,,,,,为主桥悬索系统施工打下了坚实的基础,, ,,,,,后续将举行主索鞍的装置。。。。。。。。







洪塘大桥  陈炜

二航网群Network group
【网站地图】【sitemap】
