外地时间5月31日,,,,,,塞尔维亚E763项目跨萨瓦河特大桥顺遂浇筑完主桥首对挂篮悬臂现浇箱梁,,,,,,共浇筑MB50预应力混凝土160立方米。。。。。
跨萨瓦河特大桥主桥为一连梁桥,,,,,,桥型安排为(97.5+175+97.5)米,,,,,,左右分幅安排,,,,,,箱梁断面为单箱单室变截面梁。。。。。主桥1#~20#块接纳挂篮对称悬浇箱梁,,,,,,21#块为合龙段,,,,,,22#块为支架现浇直线段。。。。。悬浇梁段施工长度分3.5、4.0、4.5米三类。。。。。施工循环举行五个工序,,,,,,含挂篮前移、挂篮调解及锚固、钢筋及孔道装置、混凝土浇筑及养护、预应力束张拉压浆。。。。。

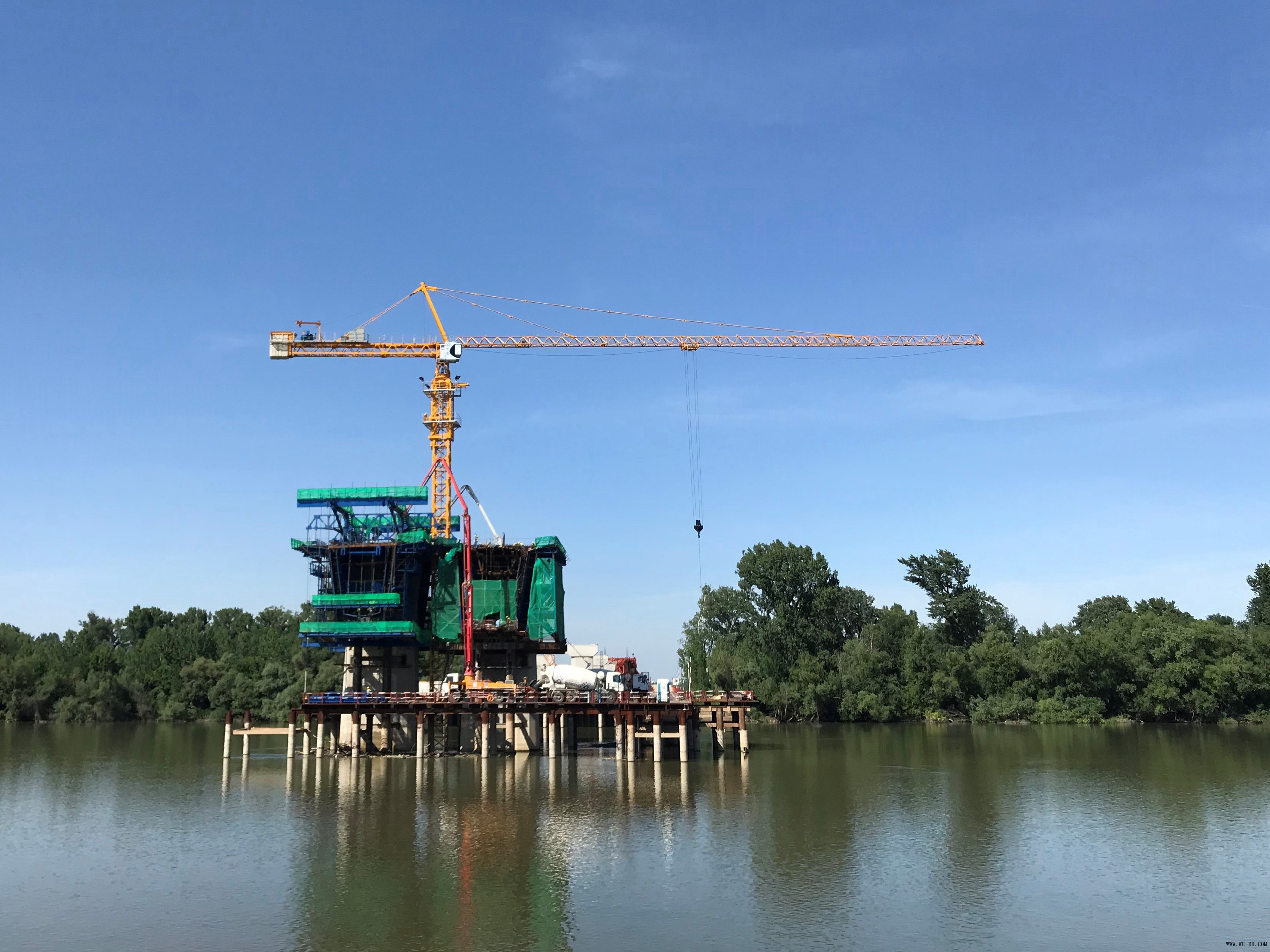

主桥上部结构共投入4对挂篮。。。。。与二航局相助十余年的钢结构加工步队,,,,,,操刀挂篮施工。。。。。项目部组织了挂篮进场团结验收,,,,,,并约请两家第三方检测单位背靠背举行焊缝探伤。。。。。挂篮预压前和对称悬浇前,,,,,,由设计、监控、清静、质检、资质工程师举行了周全检查。。。。。后期,,,,,,挂篮过孔前、挂篮对称悬浇前,,,,,,项目部均组织团结验收。。。。。
跨萨瓦河特大桥全桥箱梁顶面不设调平层,,,,,,要求顶面标高误差控制在±2厘米,,,,,,3米直尺检测平整度在1厘米之内。。。。。为此,,,,,,项目部建设了攻关QC小组,,,,,,在混凝土浇筑速率、下料高度、振捣、悬挂式高频整平机大面整平和人工细部整平相团结等方面做了细化安排,,,,,,一直实践、总结、刷新。。。。。
凭证最新的施工进度妄想,,,,,,主桥右幅将于2019年3月尾合龙,,,,,,2019年4月尾实现右幅全桥意会;;;;;主桥左幅将于2019年5月尾合拢,,,,,,并实现左幅全桥意会。。。。。
