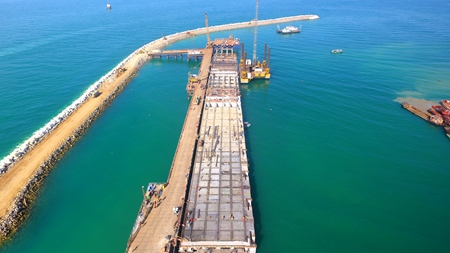

外地时间3月22日,,,,,随着最后一车混凝土浇筑完毕,,,,,巴基斯坦胡布项目码头工区桩基施工画上了圆满的句号,,,,,比妄想提前50天完工。。。。。

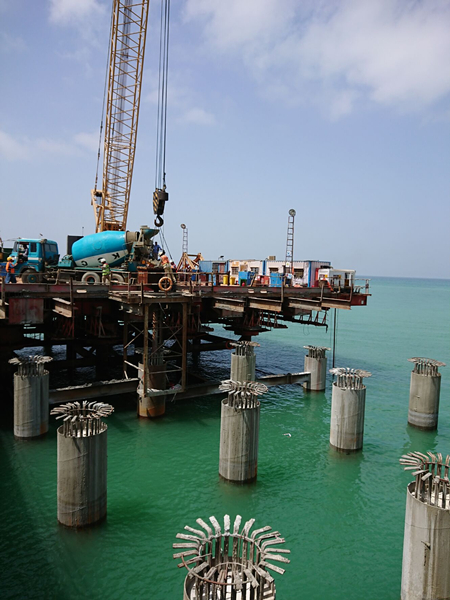

据悉,,,,,胡布码头接纳高桩梁板结构,,,,,排架间距为8m,,,,,共34榀排架,,,,,每榀排架下设4根直径φ1350mm灌注桩,,,,,接纳直径1450mm的护筒,,,,,桩基总计136根。。。。。桩基施工工期紧、质量要求高、施工情形卑劣,,,,,为确保工程进度,,,,,赶在季风期来临前完成施工使命,,,,,项钠獒用海上顶推施工平台,,,,,变“海上施工”为“陆地施工”,,,,,既战胜了阿拉伯外海的长周期波扰乱,,,,,又知足了大型履带吊、旋挖钻和天泵等装备对施工情形的要求,,,,,使排架施工从原妄想的6天一排架提高到2天一排架。。。。。
胡布项目地处巴基斯坦俾禄支省,,,,,是“一带一起”建议下主要的能源基建项目,,,,,也是“中巴经济走廊”在建的最大煤电项目之一,,,,,项目建成后将为新的胡布电厂提供两个十万吨级的主泊位,,,,,用于停??????看笮偷脑嗣捍,,,,,包管电厂的“口粮”。。。。。
