胡长兵:与江水争锋,,,,,, ,为江海筑梦

宣布时间:2020-05-08阅读次数:

胡长兵,,,,,, ,1994年7月加入事情,,,,,, ,先后加入了苏通长江大桥、泰州长江大桥、港珠澳大桥等重大工程建设,,,,,, ,从事工程手艺及项目治理事情,,,,,, ,现为重庆港忠县港区新生作业区一期工程项目认真人,,,,,, ,曾获优德88官网网站二航局“优异员工”、“优异项目司理”,,,,,, ,重庆市重点工程建设劳动竞赛先进小我私家等声誉。。 。。。。2020年4月,,,,,, ,获得重庆市“五一劳动奖章”声誉。。 。。。。

优德88(中国区)官方网站

“走道板、纵横撑尚有其他隶属设施,,,,,, ,再仔细过几遍,,,,,, ,为后期周全验收做准备。。 。。。。”4月30日,,,,,, ,春末的长江边上,,,,,, ,优德88官网网站二航局重庆忠县新生港一期工程项目认真人胡长兵正带着治理职员一处不漏地检查多用途水工泊位的每个细节。。 。。。。

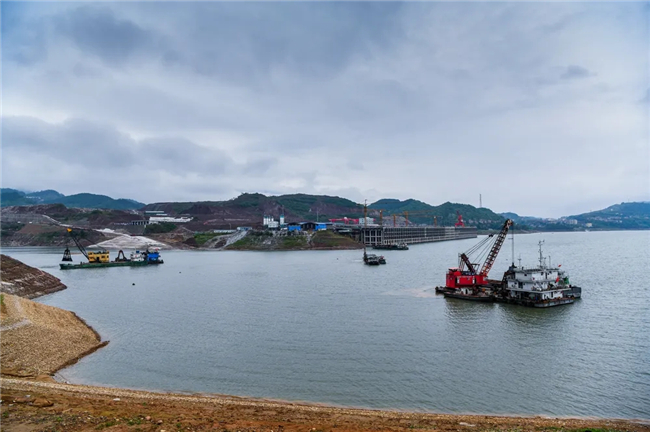

青山含黛,,,,,, ,江水碧绿,,,,,, ,一艘艘货轮从江上穿梭而过。。 。。。。从这里向着长江下游延伸400余公里,,,,,, ,即可抵达三峡大坝。。 。。。。这座正在建设中的口岸码头正处于三峡库区规模内。。 。。。。

时光回到三年前,,,,,, ,口岸所在的位置照旧茫茫江水,,,,,, ,后方尽是一片荒芜。。 。。。。2017年3月28日,,,,,, ,胡长兵作为第一批进场职员,,,,,, ,投身到这座长江上游第一个万吨级码头的建设征程中来。。 。。。。

资金欠缺、质料组织难、前期事务繁琐……一系列难题接踵而至。。 。。。。胡长兵向导施工团队起劲与外地政府、业主、设计、监理等单位相同对接,,,,,, ,仅用5个月时间,,,,,, ,就完成前期审批手续和港区用地规模内应拆339户农房、8家企业约11万平方米的衡宇拆迁等难题使命,,,,,, ,为快速施工创造了优异条件。。 。。。。

优德88(中国区)官方网站

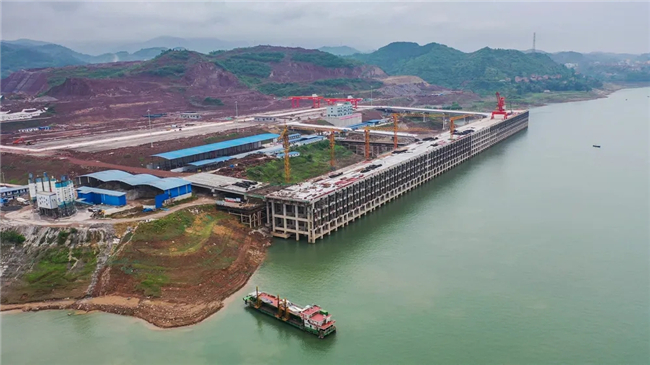

忠县新生港一期工程占地面积2659.8亩,,,,,, ,包括1个吞吐量10万辆/年(400万吨)的滚装泊位和4个吞吐量320万吨/年的多用途泊位(2到5号泊位)以及后方陆域客栈、物流园区等设施。。 。。。。其中4个多用途泊位组成的水工码头总长600米、宽28米,,,,,, ,需要320根深水桩基作为支持,,,,,, ,由3层框架、5层走道板和16个结构段组成,,,,,, ,紧邻长江左岸,,,,,, ,受库区水位上涨影响极大。。 。。。。

“从多用途泊位暂时钢平台搭设到框架结构施工,,,,,, ,都要思量每年三峡库区蓄水时间,,,,,, ,一旦过了9月10日水位就最先上涨,,,,,, ,错过这个时间点,,,,,, ,许多工序就可能延伸一年时间。。 。。。。”胡长兵先容说。。 。。。。

2017年4月12日,,,,,, ,新生港项目破土动工。。 。。。。同年5月15日,,,,,, ,项目部打下第一根钢平台钢管桩,,,,,, ,为多用途泊位码头的实验开了一个头。。 。。。。接下来,,,,,, ,胡长兵他们要捉住5月到9月的枯水黄金期,,,,,, ,睁开钢平台搭设。。 。。。。

钢平台设计用钢量2.2万吨、面积3.5万平方米……要在不到四个月时间内完成云云工程量绝非易事。。 。。。。在动工前期,,,,,, ,胡长兵与班子成员研究讨论,,,,,, ,在市场钢材紧俏的行情下迅速出击,,,,,, ,派出物资治理职员奔赴天下各地钢厂和加工厂,,,,,, ,通过种种渠道寻找钢平台以及后期1.8万吨桩基钢护筒的质料,,,,,, ,历经数月起劲,,,,,, ,终于采购到位。。 。。。。

5月后,,,,,, ,重庆的天气愈发炎热,,,,,, ,钢平台外貌温度近70度。。 。。。。为镌汰发烫的感受,,,,,, ,工人们把纸打湿垫在钢平台上继续焊接其他构件,,,,,, ,没过两分钟湿纸就被烤干。。 。。。。胡长兵逐日的事情也是处于高饱和状态。。 。。。。趁着天气凉,,,,,, ,他早晨五点就要赶到工地巡查工人清静作业情形,,,,,, ,并现场安排施工工序和资源调配。。 。。。。一旦过了上午10点,,,,,, ,太阳便最先狠毒起来,,,,,, ,晒得人全身冒汗。。 。。。。

一边是倒逼的“关门”工期,,,,,, ,一边是酷暑难耐的天气,,,,,, ,在这种矛盾的交织中,,,,,, ,胡长兵对施工治理举行了调解:一是划定作业时间,,,,,, ,在上午10点至下昼2点高温时段作废一线工人作业,,,,,, ,同时治理职员使用此时段加紧钻研工序工艺优化,,,,,, ,实时提出施工保存问题的解决计划;;;;;;;二是践行人性化理念,,,,,, ,发放防暑降温药品,,,,,, ,为工人送清凉,,,,,, ,实验班组月度激励机制等。。 。。。。云云以来,,,,,, ,既充分运用了时间,,,,,, ,又提高了工人作业起劲性和施工效率。。 。。。。

优德88(中国区)官方网站

2017年9月库区涨水之前,,,,,, ,码头多用途泊位钢平台所有搭设完成,,,,,, ,乐成避开了涨水期,,,,,, ,为后续桩基施工赢得了名贵时间。。 。。。。2017年9月28日,,,,,, ,水工码头首根桩基钢护筒乐成施沉。。 。。。。2017年10月22日,,,,,, ,码头首根桩基浇筑完成。。 。。。。

在桩基施工的同时,,,,,, ,码头上部框架结构同步睁开。。 。。。。?? ????蚣苁┕さ奶跫是拆除之前的钢平台。。 。。。。2018年4月,,,,,, ,钢平台拆除启动。。 。。。。此时的长江水位标高为156米左右,,,,,, ,仍处在水位回落阶段。。 。。。。而钢平台最高处与水面高差达30米,,,,,, ,面临高空作业。。 。。。。随着三层平联逐一拆除,,,,,, ,钢管桩稳固性最先变得懦弱,,,,,, ,清静危害增大。。 。。。。胡长兵向导治理职员接纳“人盯人”战术,,,,,, ,每名治理职员紧盯三名工人,,,,,, ,随时监视清静带佩挂等防护情形。。 。。。。

2018年6月,,,,,, ,码头钢平台所有清静拆除,,,,,, ,仅用2个月时间,,,,,, ,为码头框架施工涤讪了主要基础。。 。。。。

优德88(中国区)官方网站

潮涨潮落,,,,,, ,滔滔长江的水位升沉就像一个循环。。 。。。。

紧接着的上部框架施工,,,,,, ,再次面临着9月10日的三峡库区涨水节点。。 。。。。胡长兵再一次直面挑战。。 。。。。

三个月,,,,,, ,必需要把上部框架施工到175米标高才华清静躲过长江蓄水最高水位。。 。。。。然而,,,,,, ,就在2018年7月施工正酣时,,,,,, ,洪峰来了。。 。。。。

在展望到洪峰最高水位将抵达160米标高时,,,,,, ,胡长兵与治理职员紧迫决议,,,,,, ,必需要在洪峰到来之前完成下横撑混凝土浇筑。。 。。。。由于下横撑底标高为154.2米,,,,,, ,这一层很是要害,,,,,, ,若是不实时完成被洪水淹没,,,,,, ,将延伸未来更多时间。。 。。。。胡长兵超前组织混凝土质料,,,,,, ,强化装备保养,,,,,, ,昼夜一直施工,,,,,, ,一连浇筑16个节段近2万立方米混凝土。。 。。。。7月5日,,,,,, ,就在所有下横撑浇筑完成的2小时后,,,,,, ,第一次洪峰过境,,,,,, ,恰恰淹没下横撑。。 。。。。“我们浇筑的速率凌驾了洪水上涨的速率!下横撑能在7月完成,,,,,, ,我们掌握了自动权。。 。。。。”胡长兵说。。 。。。。

后续,,,,,, ,7月份之内,,,,,, ,施工现场又遇到4次洪峰过境。。 。。。。直到7月20日,,,,,, ,洪水退到150米标高。。 。。。。在8月初的一次专家会上,,,,,, ,与会职员对2018年9月完成上部框架施工剩余使命显出了些许的气馁态度。。 。。。。

胡长兵向导项目团队反思推演,,,,,, ,综合思量,,,,,, ,以为必需抢在库区蓄水前拿下目的!为加速施工,,,,,, ,胡长兵实验了“人海战术”。。 。。。。岑岭期时作业职员达600人,,,,,, ,16个结构段同时作业,,,,,, ,现场7台120型塔吊一直地起吊钢筋,,,,,, ,4台52米长臂泵车不中止浇筑混凝土。。 。。。。到了晚上,,,,,, ,施工现场一片忙碌,,,,,, ,灯火通明,,,,,, ,将长江水照得透亮。。 。。。。

那段时间,,,,,, ,胡长兵天天的睡眠不到5小时,,,,,, ,昼夜都在关注着施工希望和清静生产。。 。。。。在全员起劲下,,,,,, ,2018年9月初,,,,,, ,框架结构施工高度抵达175米标高,,,,,, ,基本挣脱了后期水位上涨的影响。。 。。。。

后续施工所向披靡。。 。。。。2019年1月11日,,,,,, ,1号滚装泊位实船靠泊试验圆满乐成。。 。。。。2020年1月,,,,,, ,码头面层及铺装层完工,,,,,, ,2到5号多用途泊位主体工程完成。。 。。。。1月15日,,,,,, ,4号、5号泊位投入使用……

优德88(中国区)官方网站

现在的忠县新生港,,,,,, ,已乐成避开三峡库区水位影响,,,,,, ,正在加紧后方陆域施工。。 。。。。胡长兵他们正在为项目最终完工一连起劲着。。 。。。。组织好200多台工程运渣车,,,,,, ,完成1400万立方米的开挖量,,,,,, ,清静用好3000吨民爆用品……是后续陆域施工的一连串数字。。 。。。。

“我们将一连起劲,,,,,, ,把新生港建设成为长江之上的一颗璀璨明珠。。 。。。。”胡长兵说。。 。。。。

时光如梭,,,,,, ,加入工程建设26载的胡长兵,,,,,, ,时代的艰辛写在他满头鹤发上。。 。。。。重新生港向下游延伸,,,,,, ,尚有他参建的奉节长江大桥、泰州长江大桥、江苏华能电厂和苏通长江大桥4个工程。。 。。。。

现在,,,,,, ,他再次回到长江上建设这座“一带一起”与长江经济带主要毗连点的口岸,,,,,, ,不禁感伤万千:“就像看着一个呱呱坠地的孩子茁壮生长一样,,,,,, ,我见证了新生港的从无到有!相信,,,,,, ,在所有建设者起劲下,,,,,, ,这座口岸将承载着江海直达的梦想为经济社会生长注入新的动力!”(杜才良)
